El Ministerio de Vivienda y Urbanismo (MINVU) reportó los avances del Plan de Emergencia Habitacional (PEH) a abril de 2025. El plan registra un 74,4% de cumplimiento, con 193.444 viviendas terminadas de las 260.000 comprometidas. Del total pendiente, 128.710 viviendas (49,5%) están en ejecución y 80.126 viviendas (30,8%) aún no han iniciado[i].

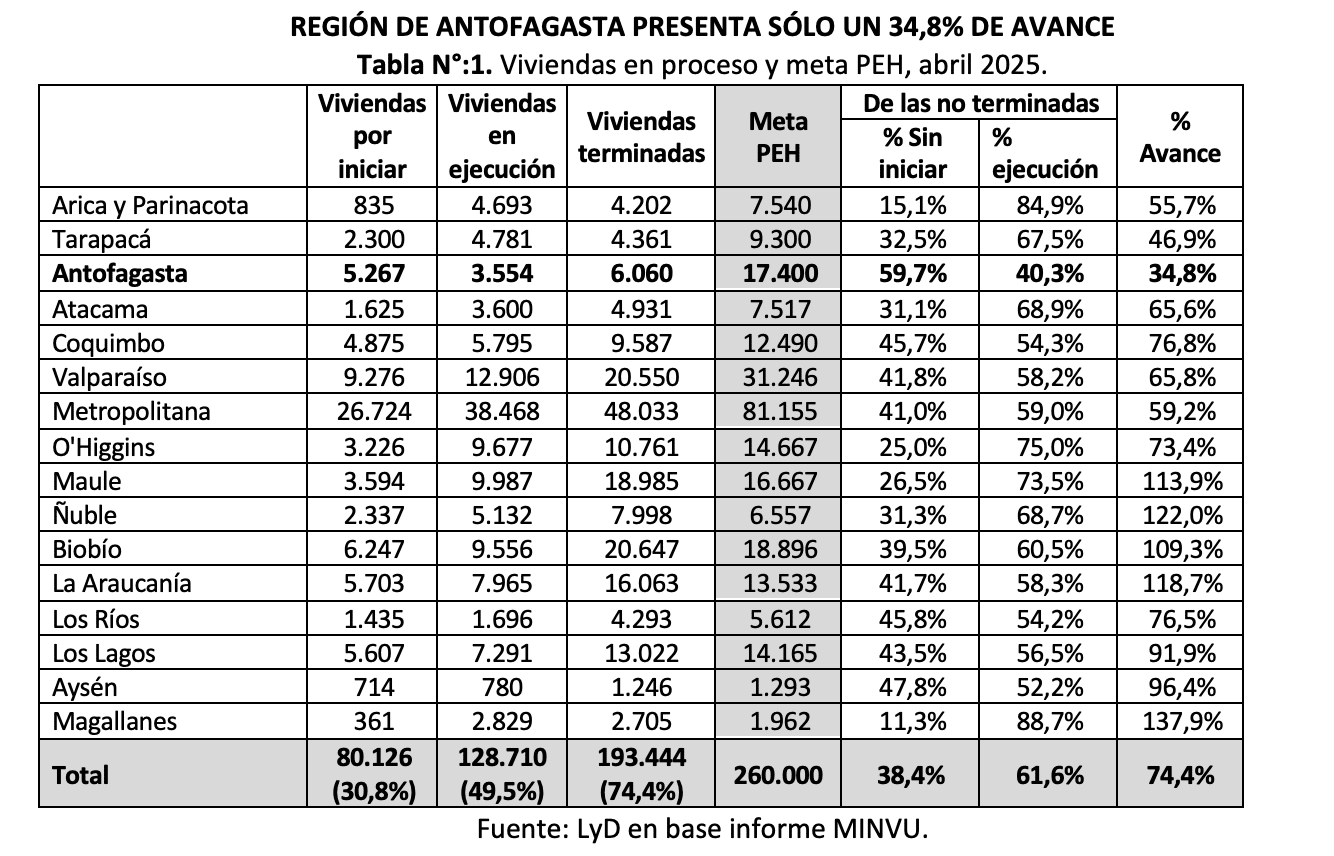

Aunque cinco regiones cumplen con la meta de viviendas terminadas, 11 regiones siguen rezagadas (ver Tabla N°1). Destaca el caso de Antofagasta, con solo registra un 34,8% de avance: con 6.060 viviendas terminadas y casi el 60% de las viviendas faltantes ni siquiera han comenzado su construcción. Lo que revela que el avance entre regiones es muy dispar.

El avance del programa DS49, que son las viviendas sin deuda destinadas a los sectores vulnerables, es especialmente preocupante: a más de tres años: solo alcanza un 44% de cumplimiento al cierre de febrero 2025, muy por debajo del promedio nacional.

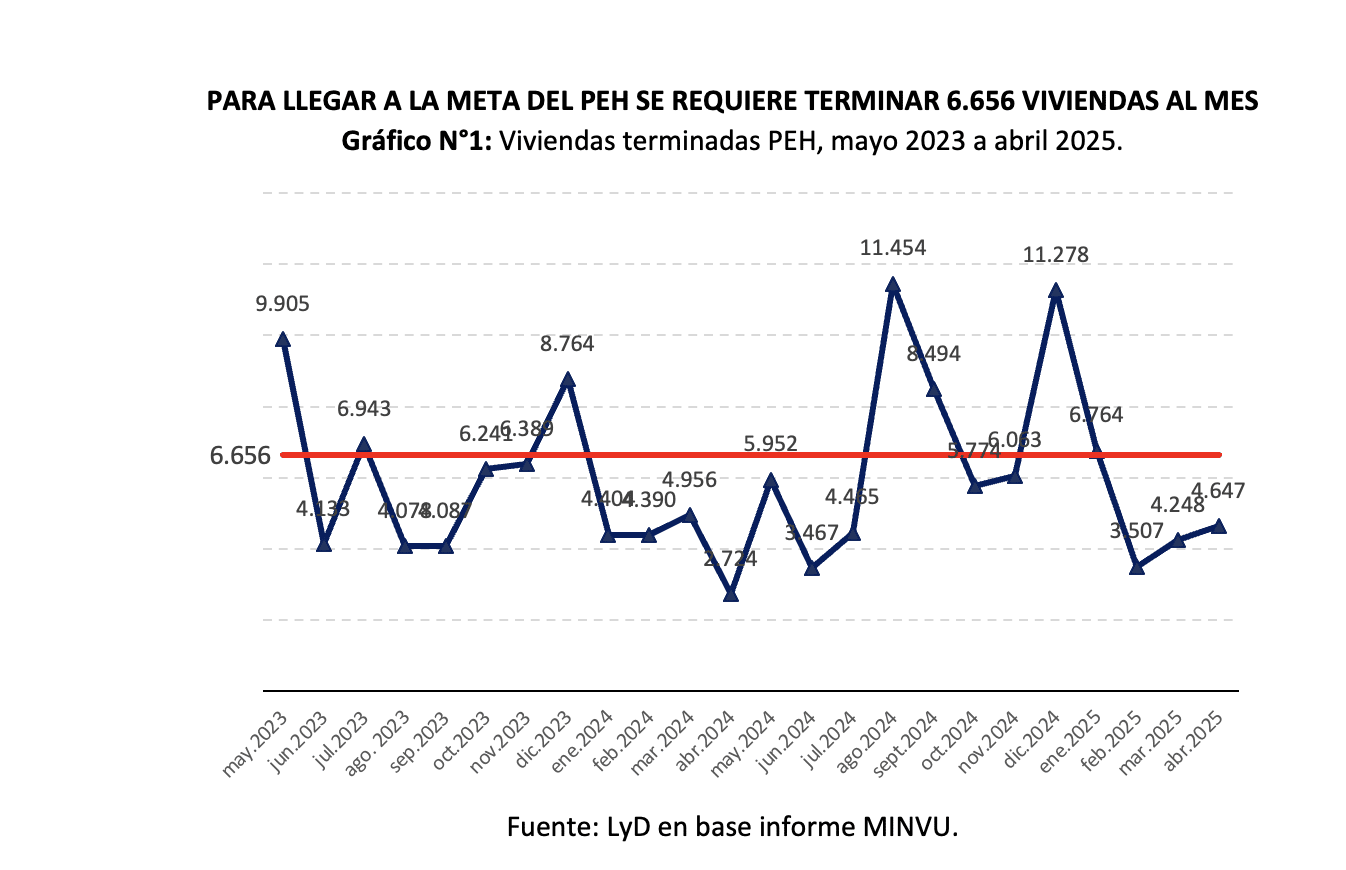

Para cumplir la meta de 260.000 viviendas antes de marzo 2026 en todas las regiones, la actual administración debe terminar 66.556 viviendas en los próximos 10 meses, lo que exige un ritmo de entrega de 6.656 vivienda por mes. Esta cifra es un 43% superior a las viviendas entregadas en abril de 2025, cuando se entregaron 4.647 (ver Gráfico N°1).

Paulina Henoch, coordinadora del Programa Pobreza, Vivienda y Ciudad de Libertad y Desarrollo, advierte que preocupa el rezago significativo que presentan algunas regiones en la ejecución del PEH. Enfatiza que es fundamental priorizar los proyectos en las zonas más atrasadas y acelerar la revisión y agilización de los procesos asociados, especialmente en iniciativas como la construcción de viviendas sin deuda (DS49), que requieren una mayor gestión estatal. Además, señala la necesidad de identificar los principales obstáculos y proponer soluciones específicas para cada proyecto, con el objetivo de avanzar de manera efectiva hacia el cumplimiento de las metas.
[i] El compromiso es entregar 260.000 viviendas en el período 2022-2025, no obstante, se observa en su último informe que han incorporado más soluciones habitacionales que la meta. Al sumar las viviendas terminadas, en ejecución y por iniciar suman 402.280 viviendas.
